Controle Eficaz de Projetos com base no método da

Gestão por Valor Agregado (GVA ) - Earned Value Management (EVM)


Uma breve descrição e discussão dos fundamentos, requisitos e benefícios



Este artigo apresenta uma descrição prática, completa e incrivelmente simples do método de controle de projetos mais aclamado hoje em dia em todo o mundo: Earned Value Management (EVM).  O artigo descreve primeiro de forma clara e objetiva os fundamentos quantitativos deste método, relacionando-o com a importância do bom planejamento.  De seguida, o autor conduz-nos através dos imensos benefícios que o método oferece em termos de controle e gerenciamento do projeto.  O artigo é da autoria de Alexandre Rodrigues, um dois oito especialistas (e o único de língua Portuguesa) selecionados pelo PMI para escreverem a 2a Edição do Practice Standard for Earned Value Management - o padrão internacional do PMI para o método de EVM.



Alexandre Rodrigues, Fevereiro de 2012


Controle Eficaz de Projetos com base no método da Gestão por Valor Agregado - Earned Value Management: uma breve descrição e discussão dos fundamentos, requisitos e benefícios

por Alexandre Rodrigues, Partner Executivo, Grupo PMO Projects



1. Introdução



O método de Earned Value Management (EVM) é considerado atualmente como o mecanismo mais eficaz para o acompanhamento e controle de projetos, com uma expansão em todo o mundo sem precedentes.


Inventado inicialmente no inicio dos anos 60, em um esforço conjunto conduzidos pela NASA e pelo Departamento da Defesa Norte-Americano, este método conheceu desde então um aperfeiçoamento e alargamento a qualquer tipo de indústria, tipo de projeto ou área de aplicação.


Um sinal claro da importância reconhecida ao EVM é o fato que nas economias mais desenvolvidas, como sejam os Estados Unidos, Reino Unido e Japão, começar a assistir-se a cenários nos quais a utilização do EVM é obrigatória ou preferida em determinados tipos de projetos no setor público, em particular na área da defesa e construção.


A título de exemplo, em 1991 o Secretário da Defesa dos Estados Unidos, Dick Cheney, cancelou o programa da marinha A-12 Avenger II devido a problemas de desempenho detectados pelo método de EVM, cedo no ciclo de vida desse programa.


Na Europa, e mais concretamente em Portugal, a utilização do método de EVM tem tido um crescimento significativo, em particular através de iniciativas de implementação conduzidas pela PMO Projects – empresa de consultoria nacional altamente especializada neste método – em vários setores da atividade econômica, incluindo em grandes empreitadas no setor das infraestruturas.


Em 2005, a maior e mais prestigiada associação internacional que promove os standards e boas práticas na área da Gestão de Projetos, o Project Management Institute (PMI; www.pmi.org), lançou a sua primeira edição do standard oficial para a utilização do método de EVM.


Acabou entretanto de ser lançada em Novembro passado a 2ª edição deste importante standard internacional. Será relevante notar que o PMI, tendo sempre o cuidado de selecionar equipes de especialistas representativas do know-how existente em diferentes partes do mundo, selecionou para a equipe desta 2ª edição nove especialistas: seis dos EUA, um do Japão, um da Austrália, um do Reino Unido (Europa) e um de Portugal (Europa) (mais concretamente o autor deste artigo), naquele que é um reconhecimento notório do trabalho desenvolvido em Portugal ao longo da última década por este perito.


2. Princípios Gerais


O método de EVM baseia-se em dois princípios fundamentais:


a)  Integração do escopo, prazos e orçamento – ou seja, as atividades constantes do cronograma estão formalmente relacionadas com o articulado utilizado para a orçamentação. Assim, o orçamento do articulado está na sua totalidade retratado no cronograma de atividades;


b) Aferição independente do custo, progresso físico e prazos – ou seja, o progresso físico é valorizado com base no orçamento e nas medições de avanço dos trabalhos, o qual poderá ser diferente do custo incorrido e do tempo de decorrido.


Estes dois princípios fundamentais, por simples que pareçam, não estão presentes nos mecanismos de controle mais tradicionais que não se baseiam no método de EVM.

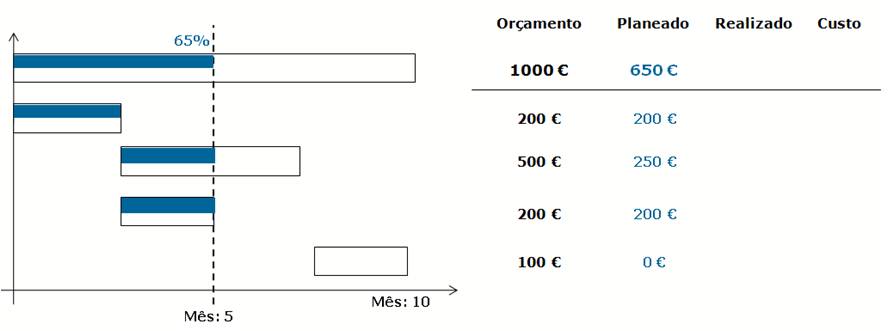

A título ilustrativo, passa a apresentar um exemplo simples. Considere-se um projeto com apenas quatro atividades calendarizadas e orçamentadas num total de 1 000 € e duração de 10 meses conforme ilustrado na figura abaixo.




Se agora imaginarmos que nos encontramos no mês 5 de execução do projeto, podemos constatar que de acordo com o plano de trabalhos apresentado deveria estar realizado 650 € do orçamento global do projeto, conforme se passa a ilustrar:





Ou seja, se o projeto tivesse sido executado exatamente de acordo com o planejado, teriam sido gastos 650 € e teria sido realizado 65% dos trabalhos do projeto.

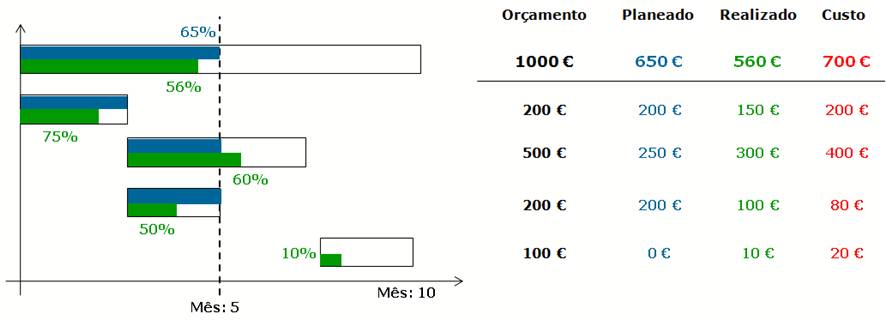

No entanto, feitas as respetivas medições no terreno o cenário não é exatamente esse, tendo sido realizado em todas as atividades um progresso (mais ou menos) diferente do previsto. Com base nas quantidades medidas, realizou-se 75% da primeira atividade, 60% na segunda, 50% na terceira e 10% na quarta (realizada em adiantamento à sequência prevista).





Uma vez feita a valorização do trabalho realizado, verifica-se que foi realizado um trabalho total orçamentado em 560 € – é a esta medição que se chama Earned Value, tendo dado o nome ao método – ou seja realizou-se 56% do escopo do projeto. Portanto, o projeto está atrasado em 9% do escopo total. Assim sendo, dever-se-ia ter incorrido em 560 € de custo caso o trabalho realizado não tenha custado mais ou menos do que o previsto.



No entanto, dependendo do tipo de contrato e da perspetiva que se tem do projeto – cliente, ou fornecedor – podem existir razões diferentes para se ter incorrido em custos acima ou abaixo do orçamentado.



A título de exemplo, vão-se assumir os valores abaixo apresentados.





Verifica-se portanto que o trabalho realizado custou 700 €, ou seja 140 € acima do orçamentado.

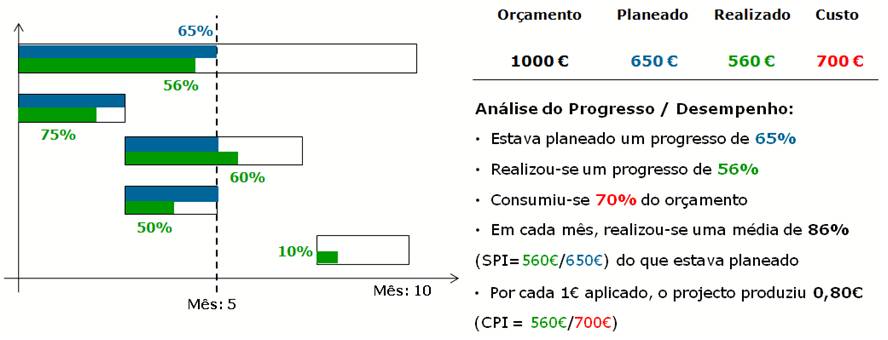

Estas três medições constituem a base do sistema de métricas de desempenho do método de EVM, nomeadamente:

a) Quanto trabalho devia estar realizado? 650 € (PV – Planned Value)

b) Quanto trabalho foi realizado? 560 € (EV – Earned Value)

c) Quanto custou o trabalho realizado? 700 € (AC – Atual Cost)



A análise da diferença destes três valores revela de imediato algumas conclusões:

a) Atraso (PV vs. EV): realizaram-se 90 € menos do que o previsto;

b) Custo excessivo (AC vs. EV): gastaram-se 140 € acima do orçamentado;

c) Cash-flow (AC vs. PV): gastou-se 50 € mais rápido do que o planejado.



Para além desta análise de diferenças, o método de EVM possui um conjunto de métricas mais abrangente e completo que permite medir as eficiências, conforme se apresenta abaixo:

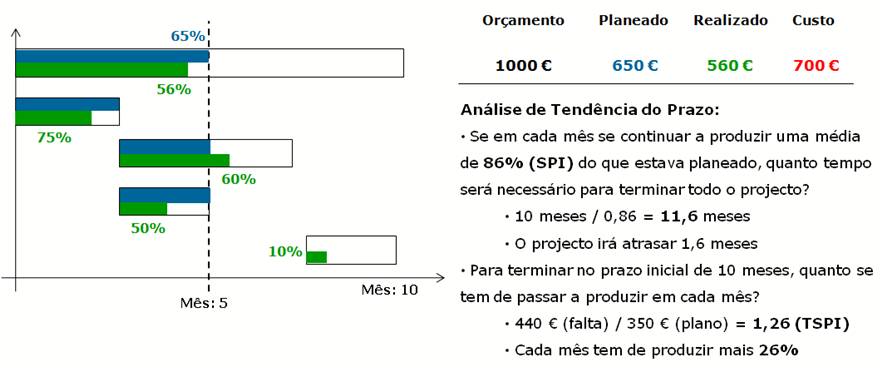

Para além de medir o estado atual do projeto e o seu desempenho passado, o método de EVM permite ainda analisar o futuro, tanto no que respeita aos prazos:

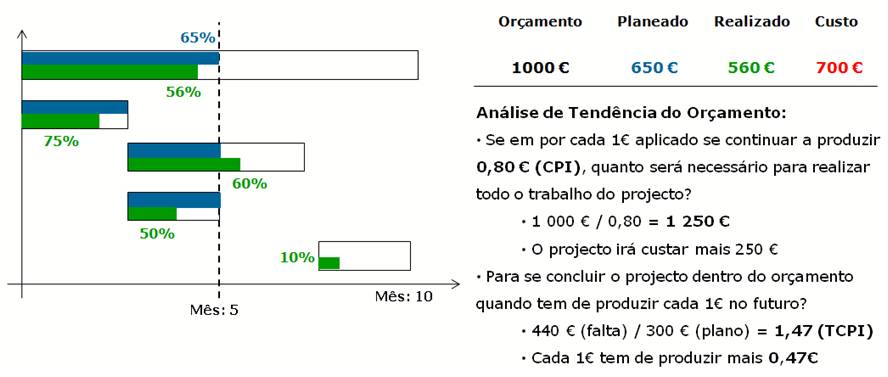

Como no que respeita ao orçamento:




Este tipo de análise de tendência para o futuro não tem como propósito produzir uma previsão do resultado inevitável para o projeto (ou seja, 1 250 € de custo e 11,6 meses de prazo); antes pelo contrário pretende constituir um estímulo e aviso cedo para que se intervenha no projeto (acto de gestão), no sentido de o fazer regressar ao plano inicial. Efectivamente, a análise de tendência do EVM equivale ao seguinte raciocínio: “se o desempenho passado se mantiver constante e nada for feito para o alterar, este será o resultado final”.



Ou seja, o método de EVM baseia-se em uma filosofia de gestão pragmática e pré-ativa que considera as variações como inevitáveis e que por isso pretende que estas sejam observadas cedo, medidas, e utilizadas como base objetiva e consensual para a intervenção cedo no projeto quando ainda há espaço para ações corretivas eficazes.



3. Comunicação



Para além de impor o rigor da integração no planeamento do projeto e de medir o desempenho durante a execução, o método de EVM é também constituído por um conjunto de representações gráficas que permitem uma visualização rica e objetiva acerca do estado do projeto.

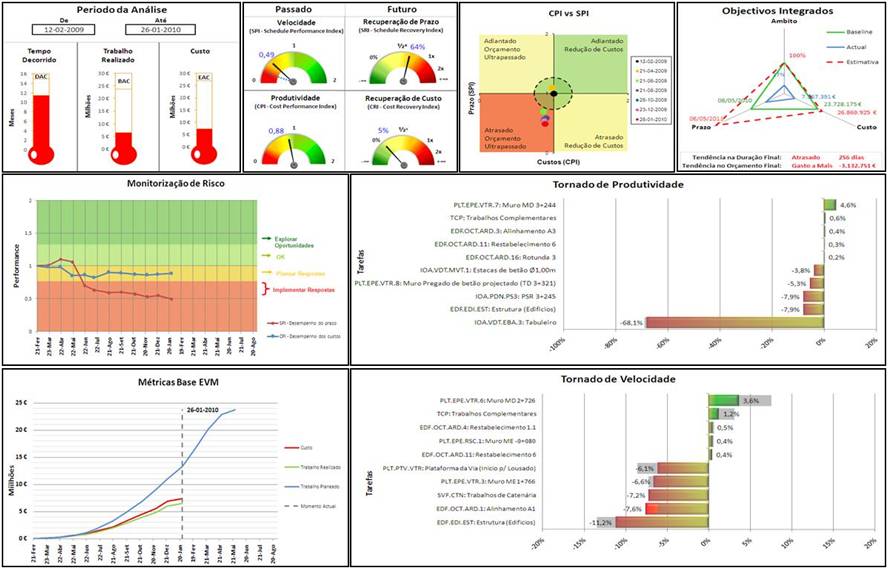

A título de exemplo, passa-se a apresentar o EVM Executive Dashboard® desenvolvido pela PMO Projects e atualmente em utilização em várias e empresas nacionais e internacionais.




Este tipo de visualização do estado do projeto apresenta vários benefícios em termos de gestão, nomeadamente:

a) Permite um entendimento rápido e completo acerca do estado do projeto no seu todo e nas suas partes principais;

b) Facilita o consenso entre as diferentes partes envolvidas no projeto (stakeholders) acerca dos principais desvios, causas e ações corretivas;

c) Substitui, como meio muito mais eficiente, relatórios verbosos e com excesso de detalhe.


Este tipo de dashboards é tipicamente extraído automaticamente a partir do sistema de informação utilizado no apoio à gestão do projeto.



4. Principais Requisitos para Implementação do EVM



De modo sumário, passam-se a apresentar os principais requisitos para uma boa implementação do método de EVM:

  • Cronograma integrado com a lista de recursos e orçamento do projeto;
  • A definição do escopo deve obedecer a critérios de qualidade no que respeita à decomposição do projeto (WBS);
  • As medições de progresso físico devem obedecer a determinados critérios no que respeita à recolha de dados;
  • Período utilizado para a medição do progresso físico deve ser idêntico ou mais curto do que o período de revisão do plano de trabalhos;
  • Comprometimento e aderência de todos os stakeholders;
  • Modelo matemático de análise EVM devidamente adaptado à realidade do projeto;
  • Sistema de informação centralizado para incorporação dos resultados de progresso e produção dos mapas de análise e dashboard.



Em alguns setores, como é o caso da área da construção e infraestruturas, tem sido experiência da PMO Projects que estes requisitos são assegurados eficazmente através de uma vasta experiência já desenvolvida com a utilização deste método tanto no mercado nacional como internacional.



5. Sumário dos Principais Benefícios



De modo sumário, passam-se a apresentar os principais benefícios resultantes da utilização do método de EVM:


- O método de EVM promove a qualidade no PLANEJAMENTO e CONTROLO dos projetos:

  • Um plano de trabalhos irrealista ou mal estruturado não passa o crivo dos critérios de qualidade e cedo revela variações persistentes no projeto;
  • Dados recolhidos nos autos de medição que sejam inconsistentes não passam o crivo do controle de qualidade dos dados do EVM;
  • Dados relativos a prazos dos trabalhos, custos e quantidades têm de estar sincronizados;



- O método de EVM permite identificar cedo no projeto (a cerca de 20% de execução) níveis de desempenho persistentes, estimulando a que sejam tomadas medidas corretivas ou de recuperação quando ainda existe “espaço” para opções eficazes e eficientes;


- O método de EVM proporciona uma linguagem comum entre todas as partes envolvidas;


- O método de EVM proporciona uma avaliação:

  • Objetiva (baseada e métricas),
  • Integrada (trabalho, custos e prazos estão formalmente ligados),
  • Completa (cobre todo o escopo do projeto),
  • Única (passa a existir apenas um retrato da realidade),
  • Transparente (baseado em standards / práticas internacionais estabelecidos)



… acerca do estado do projeto, proporcionando uma base de análise rica e viável, estimulando a que as diferentes partes envolvidas possam colaborar conjuntamente, desde muito cedo, na busca das melhores soluções para o projeto;


- Quando praticado de forma persistente e contínua na organização, o método de EVM estimula o desenvolvimento de uma cultura de gestão pró-ativa, orientada à colaboração e gestão de expectativas;


- Como corolário, o método de EVM tende a conduzir a…

  • Projetos com prazos mais previsíveis;
  • Projetos mais eficientes e portanto com menor variação orçamental;
  • Aumento de produtividade e qualidade do trabalho realizado por todos os stakeholders;
  • Maior motivação por parte das equipes de projeto;
  • Maior satisfação por parte dos investidores;
  • Um mercado de players mais produtivo e competitivo.



Conhecendo atualmente uma expansão em todo o mundo, o método de EVM tende a ser adotado em organizações com elevado grau de maturidade no que respeita aos seus processos de gestão.



6. Confidencialidade e Propriedade


O presente artigo é da autoria de Alexandre G. Rodrigues, da PMO Projects Group, constituindo propriedade intelectual e industrial do autor.  Não deve ser reproduzido na sua totalidade ou parcialmente sem o expresso consentimento por escrito.



7. Referências do Autor



  • "Advances in Project Management - Effective Measurement of Time Performance using Earned Value Management: A proposed modified version for SPI tested across various industries and project types"

http://www.pmforum.org//library/column/2010/PDFs/oct/Column-RODRIGUES.pdf

http://www.pmforum.org/library/perspetive/2010/PDFs/oct/EP-PellsL.pdf

http://www.pmworldtoday.net/column_series/2010/oct/Progress-and-performance.html


  • " The Trend of Earned Value Management as a Cross-Industry Best Practice: Conclusions and Lessons Learned From Real-Life Implementations"

http://www.pmforum.org/library/papers/2008/PDFs/Rodrigues-5-08.pdf



  • Rodrigues, A. (2000). "The Application of System Dynamics to Project Management: An Integrated Methodology (SYDPIM)". PhD Dissertation Thesis. Department of Management Science, University of Strathclyde, UK
